Cập nhật tiến độ dự án nhà ở cho LLVT CAND tại Xuân Phương (OCT1, OCT3)
Trong tuần từ 06/03 đến 12/03/2026, dự án nhà ở cho lực lượng vũ trang Công an Nhân dân tại ô đất OCT1, OCT3 – Xuân Phương tiếp tục được triển khai đồng bộ các hạng mục nền móng, đạt nhiều kết quả tích cực.

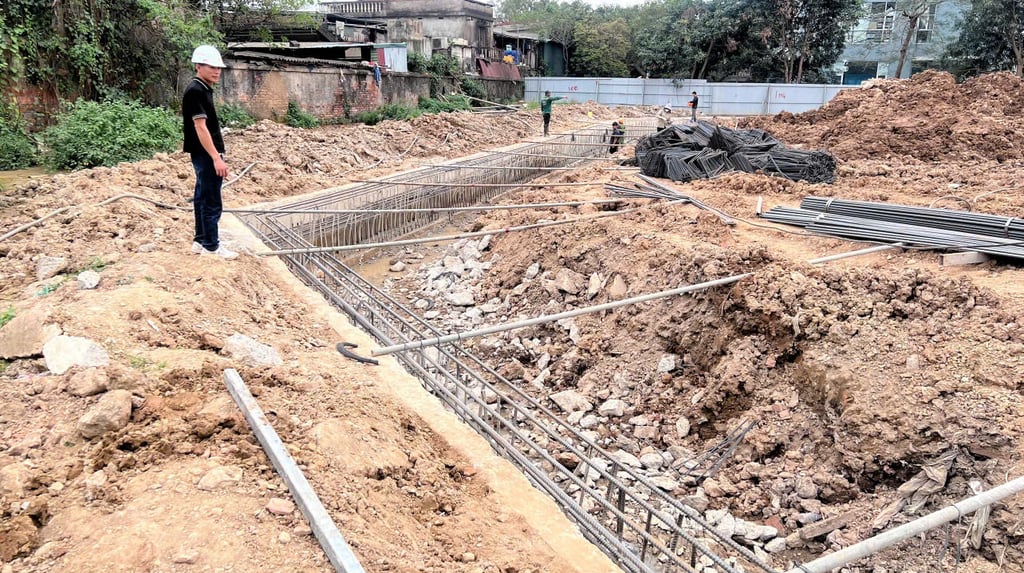

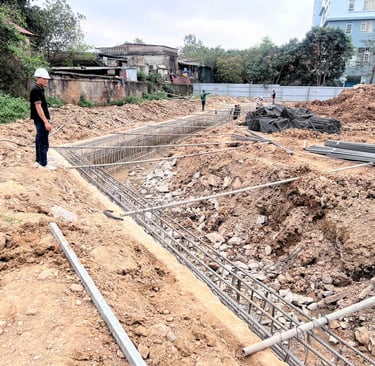

Hoàn thiện các hạng mục tường dẫn và tường vây
Công tác thi công tường dẫn tại cả hai tòa OCT1 và OCT3 đã hoàn thành 100%
Tường vây tòa OCT1 đã hoàn thành toàn bộ (45/45 tấm)
Tường vây tòa OCT3 đạt 66/80 tấm, tiếp tục được triển khai trong giai đoạn tiếp theo
🔹 Công tác cọc khoan nhồi
Hoàn thành thí nghiệm cọc tại hiện trường (4/4 cọc)
Tòa OCT1: thi công đạt 35/78 cọc, trong tuần thực hiện thêm 22 cọc
Tòa OCT3: đạt 166/176 cọc, đang hoàn thiện các cọc còn lại
🔹 Các hạng mục phụ trợ
Triển khai khoan bơm vữa xử lý tường vây tòa OCT3
Đồng thời thực hiện đào đất, đục bê tông để thi công dầm bo đỉnh tường vây, chuẩn bị cho các bước thi công tiếp theo
🔹 Đánh giá chung
Các hạng mục nền móng của dự án đang được triển khai theo đúng kế hoạch, trong đó nhiều công tác đã hoàn thành, tạo tiền đề để đẩy nhanh tiến độ thi công các giai đoạn tiếp theo.
