I. TỔNG QUAN DỰ ÁN
1. Tên dự án: Khu nhà ở cao tầng kết hợp thương mại dịch vụ, nhà ở thấp tầng và nhà trẻ mẫu giáo
2. Tên thương mại: TSG Lotus - SAIDONG
3. Địa điểm: Phố Sài Đồng, Phường Việt Hưng, Quận Long Biên, Tp Hà Nội
4. Chủ đầu tư: Công ty cổ phần TSG Việt Nam
5. Tổng thầu thi công: Công ty cổ phần Đầu tư và Xây dựng TSG
6. Đơn vị thiết kế: Công ty cổ phần phát triển kiến trúc đô thị Việt Nam
II. VỊ TRÍ KHU ĐẤT
Khu đất xây dựng Khu nhà ở cao tầng kết hợp dịch vụ thương mại, nhà ở thấp tầng và nhà trẻ mẫu giáo Sài Đồng, tại phố Sài Đồng, phường Việt Hưng, quận Long Biên, Tp Hà Nội.
Khu đất xây dựng Khu nhà ở cao tầng kết hợp dịch vụ thương mại, nhà ở thấp tầng và nhà trẻ mẫu giáo Sài Đồng, có diện tích nghiên cứu khoảng 10.015 m2, diện tích nằm trong chỉ giới mở đường quy hoạch là 290m2, diện tích nằm ngoài chỉ giới mở đường là 9.725 m2. Được xác định tại bản vẽ CGĐĐ tỉ lệ 1/500 do Viện Quy hoạch Xây dựng Hà Nội lập tháng 04/2009.
- Phía Tây Bắc giáp phố Sài Đồng
- Phía Đông Bắc giáp khu đất thổ canh phường Việt Hưng
- Phía Đông Nam giáp khu đất thuộc Công ty Sơn Việt Mỹ
- Phía Tây Nam giáp đường bê tông khu vực
III. PHÂN CẤP CÔNG TRÌNH
* Khối nhà trẻ
- Công trình dân dụng cấp II
- Độ bển vững cấp I và bậc chịu lửa cấp II
- Khả năng chịu động đất cấp VII
* Khối nhà ở cao tầng
- Công trình dân dụng cấp I
- Độ bền vững cấp I và bậc chịu lửa cấp II
- Khả năng chịu động đất cấp VII
IV. QUY MÔ DỰ ÁN
* Khối nhà trẻ
- Diện tích đất xây dựng: 1.280 m2
- Diện tích xây dựng: 512 m2
- Mật độ xây dựng: 40%
- Tổng diện tích sàn: 1.536 m2
- Tầng cao: 3 tầng
* Khối nhà ở cao tầng
- Diện tích đất xây dựng: 3.452 m2
- Diện tích xây dựng: 2.021 m2
- Mật động xây dựng: 58,6%
- Tổng diện tích sàn: 46.408 m2 (không kể 2 tầng hầm, kỹ thuật, kỹ thuật mái, lỗ kỹ thuật thang máy)
- Tầng cao: 25 tầng
- Chiều cao công trình: 84,55 m
* Khối nhà ở thấp tầng
_ Diện tích đất xây dựng: 1.710 m2
- Diện tích xây dựng: 1.365 m2
- Mật độ xây dựng: 79,8%
- Tổng diện tích sàn: 6.825 m2
- Tầng cao: 5 tầng
V. CHỈ TIÊU QUY HOẠCH KIẾN TRÚC
VI. ĐẦU TƯ TƯƠNG LAI TỪ HIỆN TẠI
TSG Lotus – SaiDong mang đến giá trị an cư giữa cộng đồng văn minh, hiện đại và cơ hội đầu tư thương mại. Dự án trao tay khách hàng khả năng sinh lời kép đảm bảo giá trị đầu tư bất động sản lâu dài với lợi nhuận kinh doanh ổn định, biên độ tăng giá mạnh trong tương lai. Tại vị trí trung tâm gom vượng khí – sinh tài lộc, TSG Lotus – SaiDong luôn chào đón chủ nhân xứng tầm, những người luôn trân trọng thời cơ và nắm giữ khoảnh khắc để thành công.
- Cách Vinhome Rreversive và Vinmec 200m
- Công viên Sài Đồng 1 km
- Trường THCS Sài Đồng 1 km
- Aeon Mall Long Viên 2 KM
- Cầu Long Liên 5 KM

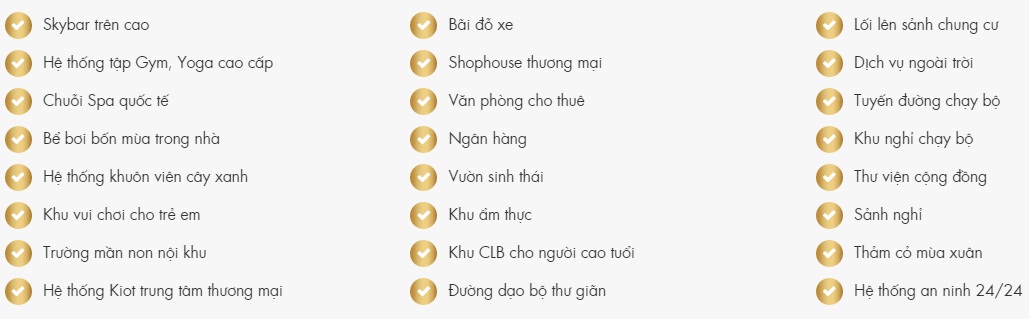

VII. TIỆN ÍCH DỰ ÁN TSG LOTUS-SAIDONG
TSG Lotus – SaiDong được đầu tư tích hợp nhiều tiện ích đẳng cấp và đặc quyền dành cho cư dân, thương nhân tại dự án. Từ kinh nghiệm và trình độ, tâm huyết trong xây dựng, chủ đầu tư đem đến không chỉ là sản phẩm bất động sản thông thường mà là không gian sống tiện nghi, hiện đại xứng đáng là chuẩn mực và biểu tượng sống – kinh doanh – làm việc mới tại phố Sài Đồng, quận Long Biên.
Khi các shophouse và kios đi vào hoạt động, TSG Lotus – SaiDong trở thành trung tâm giao thương cung cấp nguồn hàng hóa đa dạng, chất lượng đáp ứng nhu cầu khách hàng. Từ thực phẩm rau củ quả sạch, đảm bảo vệ sinh thực phẩm, an toàn sức khỏe người tiêu dùng đến khu mua sắm thời trang với các nhãn hiệu cao cấp trong và ngoài nước và khu ẩm thực lý tưởng cho những buổi sum họp, liên hoan, gặp gỡ,… Tất cả đều quy tụ trong một không gian “all in one” – Trong tầm tay của quý vị.

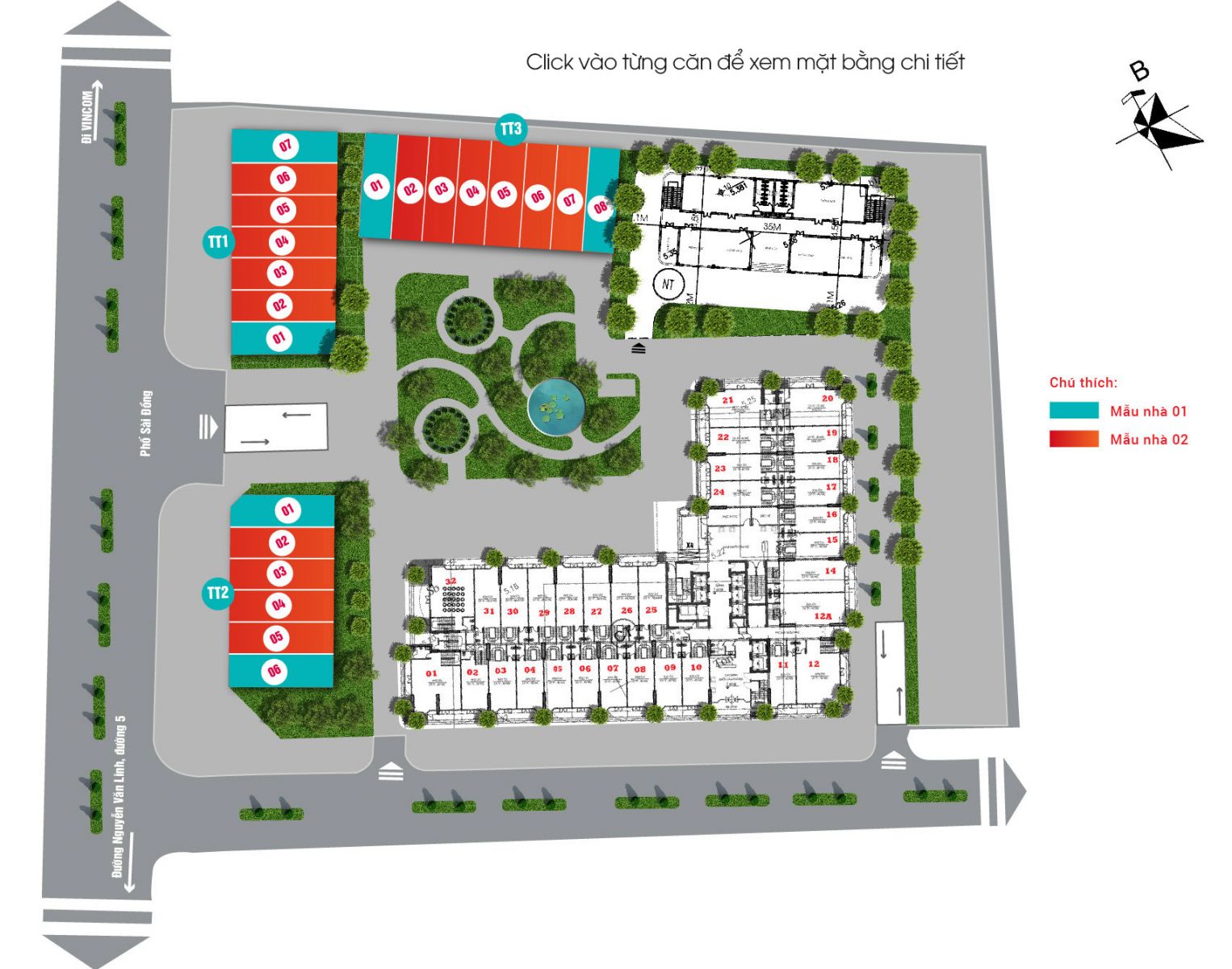

VIII. MẶT BẰNG TỔNG THỂ DỰ ÁN
* Mặt bằng shop house

* Mặt bằng căn hộ
Cập nhật mới nhất Dự án TSG Lotus Sài Đồng đã hoàn thiện bàn giao cho khách hàng.
Cập nhật tiến độ thi công Dự án TSG Lotus Sài Đồng đến ngày 15/11/2019
1. Nhà thầu Minh Thành Đạt.
- Tập kết vật liệu và thi công xây, trát tường các tầng;
- Trát vòm sê nô mái;
- Trát hộp kỹ thuật trục ống gió tầng mái;
- Xây tường trục hút khói hành lang;
- Cán nền tầng 21,22;
- Cán nền, lát gạch lá nem mặt bằng mái;
- Trát tường sê nô mái ngoài nhà trục 10/A-G;
- Trát hoàn thiện khu thang bộ;
- Lát gạch nền logia, ban công tầng 17,18 ốp gạch khu wc căn hộ tầng 17,18,19;
- Lát gạch hàng lang tầng 7;
- Dọn dẹp, vệ sinh các tầng và xung
quanh công trường;
• Bể xử lý nước thải:
- Tháo dỡ ván khuôn thành, vách bể đợt 2;
- Lắp dựng giáo chống, ván khuôn nắp bể;
• Hạ tầng - Sân vườn:
- Lắp dựng ván khuôn, cốt thép và đổ bê tông giằng tường rào trục A/10-5;
- Lắp dựng cột thép hàng rào trục 10/E-G (giáp xưởng sơn);
• Nhà trẻ:
- Đào đất mặt bằng móng;
- Trắc đạc, định vị mặt bằng móng;
2. Thi công điện nước
- Lắp đặt ống gom thoát nước mưa tầng 1;
- Lắp đặt ống cấp nước phòng KT nước tầng 14-16;
- Kéo dải dây trong căn hộ tầng 23,24;
- Kéo dải dây điện chiếu sáng hành lang tầng 16,17;
- Kéo cáp điện nguồn căn hộ tầng 6;
- Lắp đặt ống luồn dây điện hàng rào;
3. Hệ thống PCCC
- Kéo dải dây tín hiệu báo cháy hành lang tầng 23,24;
- Lắp đặt trục cấp nước chữa cháy hầm B2 lên B1;
- Lắp đặt tay nhánh chữa cháy tầng 4;
- Lắp đặt van gió HKHL tầng 18-20;
- Lắp đặt trục đứng HKHL phòng rác tầng 19-23;
4. Nhà thầu Đại Phát.
* Công việc thi công trong ngày:
• Khu thấp tầng TT02:
- Lấp cát tôn nền tầng 1;
- Xây tường tầng 3,4;
- Lắp dựng ván khuôn dầm, sàn tum thang và vách mái;
• Khu thấp tầng TT03:
- Xây tường tầng 2,3;
- Dọn dẹp, vệ sinh mặt bằng sàn tầng 4;
• Cửa kính - khung nhôm:
- Bơm keo cửa tầng 10;
5. Nhà thầu chống thấm Kaiwa.
* Công việc thi công trong ngày:
- Dán lưới và quét chống thấm lớp 2 khu wc, logia tầng 22;
- Đục tẩy cổ ống tầng 24;
- Vệ sinh mặt bằng wc+logia tầng 23;
6. Công tác thi công Trần thạch cao - Sơn bả - Lan can ban công và logia.
• Lan can ban công:
- Lắp đặt lan can ban công, logia tầng 24;
• Trần thạch cao:
- Xử lý mối nối tấm trần tầng 15;
- Lắp đặt khung xương trần tầng 18,19;
• Sơn - Bả:
- Xả bả góc tường, trần tầng 10;
- Xả bả tường tầng 16;
7. Nội thất tủ bếp căn hộ:
- Lắp đặt tủ bếp tầng 8;
8. Nhà thầu thang máy:
- Sơn hoàn thiện kết cấu dầm I thang máy;
- Hoàn thiện cabin thang P1,P2,P3,P4,P5;
- Hoàn thiện cabin thang hàng P6;
Cập nhật tiến độ thi công Dự án TSG Lotus Sài Đồng ngày 06/09/2019
1. Thi công phần thô, hoàn thiện
- Xây tường các tầng 23;24;
- Trát hoàn thiện trong căn hộ các tầng 13-17;
- Trát hoàn thiện trong tầng 5;
- Trát hoàn thiện ngoài nhà tầng 19-13;
- Ốp, lát khu vệ sinh các căn hộ tầng 8;
- Láng nền căn hộ tầng tầng 7;9;
- Trát lót các khu vệ sinh tầng 9;
- Xây thang bộ: TB01; TB03; TB04;
- Trát bậc thang bộ TB02 tầng B2-5;
- Trát bậc thang bộ TB01 tầng 10-22;
- Lắp đặt coppha, cốt thép thang bộ P1, P2, P3, P4 tầng 23-24;
2. Thi công chống thấm
- Đục cổ ống thoát các khu WC và ban công, logia tầng 18;
- Vệ sinh bo trát chân tường tầng 11;
- Lót đáy đổ bê tông cổ ống tầng 12;
3. Thi công khu Liền kề TT02; TT03
* Khu TT02:
- Lắp dựng coppha dầm tầng 2 khu vực trục (A-D)x(1-4);
- Lắp dựng coppha cột tầng 1 khu vực trục (A-D)x(5-7)
* Khu TT03:
- San lấp hố móng khu vực trục (A-D)x(5-9);
- Lắp đặt cốt thép, coppha dầm giằng và đài móng khu vực trục (A-D)x(1-4)
___________________________________________________________________________________________________________________________________________________________________________________________________________________
Cập nhật tiến độ thi công Dự án TSG Lotus Sài Đồng ngày 12/07/2019
1. Tiến độ thi công
- Bảo dưỡng bê tông dầm sàn tầng 22;
- Lắp dựng cốt thép, coppha cột tầng 22
- Lắp dựng cốt thép vách thang máy tầng 22;
- Lắp dựng hệ giáo an toàn và lưới chống bụi ngoài nhà tầng 22;
- Tháo dỡ coppha dầm sàn tầng 20;
- Xây tường các tầng 12-16;
- Trát trong các căn hộ tầng 6;
- Nghiệm thu xây tường tầng 11;12;
- Trát hoàn thiện ngoài nhà các tầng điển hình 6-12,
2. Thi công cáp DƯL
- Công tác chuẩn bị thi công cáp dầm sàn tầng 23.
3. Thi công M&E
- Lắp đặt đường ống thoát nước nhánh trong căn hộ tầng 9-10;
- Lắp đặt đường ống điều hòa trong căn hộ tầng 10;
- Lắp đặt đường ống cấp nước hành lang tầng 9;
- Lắp đặt đường ống cấp nước trong căn hộ tầng 9;
- Lắp đặt ống luồn dây điện, chôn đế âm trong căn hộ tầng 9;
- Lắp đặt trục thoát nước trong căn hộ tầng 14.
4. Thi công PCCC
- Lắp đặt ống gen báo cháy hành lang tầng 7;
- Hoàn thiện ống drencher hầm B2;
- Sơn ống chữa cháy tầng 7;
- Lắp đặt tủ chữa cháy tầng 7;
- Lắp đặt ống gió hầm B1;
|
|
|
__________________________________________________________________________________________________________________________________________________________________________________________________________________
Cập nhật tiến độ thi công Dự án TSG Lotus Sài Đồng ngày 21/06/2019
1. Tiến độ thi công
- Sàn tầng 18: 2065m2
- Cột tầng 18: 36/36 cột
- Khối lượng xây tường tầng 7: 95%
- Khối lượng xây tường tầng 8: 92%
- Khối lượng xây tường tầng 9: 85%
- Khối lượng xây tường tầng 10: 85%
- Khối lượng xây tường tầng 11: 25%
- Khối lượng xây tường tầng 12: 20%
- Khối lượng xây tường tầng 13: 5%
2. Gia công cáp DƯL dầm, sàn tầng 19;
3. Công tác thi công điện nước
- Lắp đặt ống luồn dây điện, đế âm tường trong căn hộ tầng 6,7;
- Lắp đặt đường ống điều hoà trong căn hộ tầng 6,7;
- Lắp đặt đường ống hút mùi trong căn hộ tầng 10;
- Lắp đặt máng cáp hành lang tầng 8;
- Lắp đặt đường cấp, thoát nước trong căn hộ tầng 6,7;
4. Công tác thi công hệ thống PCCC
- Lắp đặt ống ghen điện báo cháy tầng 8,9;
- Lắp đặt ống chữa cháy tầng 9;
- Lắp đặt ống gió hầm B2;
- Lắp đặt ống hút khói hành lang tầng 8;
5. Kế hoạch thi công tối:
- Lắp dựng cốt thép, ván khuôn vách thang máy tầng 18;
- Lắp dựng giáo chống, ván khuôn dầm sàn tầng 19
___________________________________________________________________________________________________________________________________________________________________________________________________________________
Cập nhật tiến độ thi công Dự án TSG Lotus Sài Đồng ngày 17/05/2019
1. Nhà thầu MTĐ
* Khối lượng cấu kiện đã thực:
- Sàn tầng 11: 2065/2065m2
- Cột tầng 11: 36/36 cột
- Sàn tầng 12: 2065/2065m2
- Cột tầng 12: 36/36 cột
- Khối lượng xây tầng 01: 98%.
- Khối lượng xây tầng hầm 1: 97%.
- Khối lượng xây tầng 2: 97%.
- Khối lượng xây tầng 3: 100%(khu vực căn hộ mẫu).
- Trát tường tầng 3: 98%; Trát trong nhà tầng 3 (kv căn hộ mẫu): 98%
- Khối lượng xây tường tầng 4: 98%
- Khối lượng xây tường tầng 5: 15%
- Khối lượng xây tường tầng 6: 65%
- Khối lượng xây tường tầng 7: 5%
* Công việc trong ngày:
- Lắp dựng ván khuôn, cốt thép dầm sàn tầng 13;
- Lắp dựng cốt thép cột tầng 13;
- Lắp dựng giáo, lưới chống bụi ngoài nhà tầng 13;
- Tập kết vật liệu và thi công xây tường các tầng;
- Trát tường tầng 2,4;
- Ốp tường nhà wc căn hộ mẫu tầng 3;
- Xây tường tầng 5,6,7;
- Trắc đạc, định vị tim trục tường xây tầng 8;
- Trát bể nước ngầm PCCC hầm B1;
- Dọn dẹp, vệ sinh sàn tầng 9;
- Dọn dẹp, vệ sinh xung quanh công trường;
2. Nhà thầu Cáp DƯL Kaiko
* Công nhân thi công: 12 người.
* Công việc trong ngày:
- Lắp đặt cáp DƯL dầm, sàn tầng 13;
3. Nhà thầu điện nước Hải Phong:
* Nhân công thi công: 22 người.
* Công việc trong ngày:
- Lắp đặt ống luồn dây điện tường tầng 2,3;
- Lắp đặt ống thoát nước các căn hộ tầng 6,7;
- Đặt ống chờ sàn tầng 13;
4. Nhà thầu Kaiwa:
- Thi công chống thấm bể nước sinh hoạt hầm B1;
* Kế hoạch thi công tối:
- Kiểm tra các công tác thi công, nghiệm thu và đổ bê tông dầm, sàn tầng 13;
___________________________________________________________________________________________________________________________________________________________________________________________________________________________________________________________________________________
Cập nhật tiến độ thi công Dự án TSG Lotus Sài Đồng ngày 03/05/2019
1. Nhà thầu MTĐ
* Khối lượng cấu kiện đã thực:
- Sàn tầng 9: 2065/2065m2
- Cột tầng 9: 36/36 cột
- Sàn tầng 10: 2065/2065m2
- Cột tầng 10: 31/36 cột
- Khối lượng xây tầng 01: 98%.
- Khối lượng xây tầng hầm 1: 87%.
- Khối lượng xây tầng 2: 97%.
- Khối lượng xây tầng 3: 96% (khu vực căn hộ mẫu).
- Trát tường tầng 3: 97%
- Khối lượng xây tường tầng 4: 94%
- Khối lượng xây tường tầng 6: 5%
* Công việc trong ngày:
- Tháo dỡ ván khuôn cột tầng 10;
- Lắp dựng giáo chống, ván khuôn dầm sàn tầng 11;
- Lắp dựng cốt thép vách thang máy tầng 10;
- Lắp dựng giáo, lưới chống bụi ngoài nhà;
- Trắc đạc, định vị tim trục tường xây tầng 6;
- Vận chuyển dọn dẹp ván khuôn, giáo chống dầm sàn tầng 8;
- Tập kết vật liệu và thi công xây tường tầng 4, 6;
- Xây tường tầng 4;
- Xây, trát tường tầng 3 và hầm B1;
- Xây tường tầng 6;
- Dọn dẹp, vệ sinh công trường;
2. Nhà thầu Cáp DƯL Kaiko
- Vệ sinh đầu neo cáp DƯL dầm sàn tầng 10;
- Bơm vữa đường cáp DƯL dầm, sàn tầng 5, 6;
3. Nhà thầu điện nước Hải Phong:
- Lắp đặt ống chờ điều hoà căn hộ mẫu tầng 3;
4. Nhà thầu Kaiwa:
- Xử lý chống thấm bể nước sạch và bể PCCC. Hoàn thành và bàn giao cho nhà thầu xây dựng;
* Kế hoạch thi công tối:
- Lắp dựng cốt thép vách thang máy tầng 10. Dự kiến nghiệm thu cốt thép và cho lắp dựng ván khuôn;
______________________________________________________________________________________________________________________________________________________________________________________________________
Cập nhật tiến độ thi công Dự án TSG Lotus Sài Đồng ngày 16/04/2019
1. Nhà thầu MTĐ
* Khối lượng cấu kiện đã thực:
- Sàn tầng 6: 2320/2320m2
- Cột tầng 6: 36/36 cột
- Sàn tầng 7: 2065/2065m2
- Cột tầng 7: 36/36 cột
- Sàn tầng 8: 2065/2065m2
- Khối lượng xây tầng 01: 90%.
- Khối lượng xây tầng hầm 1: 87%.
- Khối lượng xây tầng 2: 80%.
* Nhân công thi công của Nhà thầu: 173 người (Tổ ván khuôn: 45cn; Tổ thép: 33cn; Công nhật 15cn; Tổ xây và vận chuyển: 50cn; Cn xử lý BT tầng hầm:10cn, cn đổ bt 10, cn giáo ngoài 5, CN xử lý chống thấm 5).
* Công việc trong ngày:
- Trắc đạc, định vị tim trục cột vách tầng 8;
- Lắp dựng và nghiệm thu cốt thép cột tầng 8;
- Lắp dựng giáo và lưới chống bụi ngoài nhà;
- Tập kết vật liệu và thi công xây tường tầng 3;
- Xây tường tầng 2;
- Đục tẩy khuyết tật bề mặt bê tông và trám vá lại khu vực tầng hầm B1, B2;
- Dọn dẹp, vệ sinh công trường;
2. Nhà thầu Cáp DƯL Kaiko
* Công nhân thi công: 05 người.
* Công việc trong ngày:
- Vệ sinh đầu cáp DƯL dầm, sàn tầng 8;
- Thông đường cáp DƯL sàn tầng 3;
3. Nhà thầu điện nước Hải Phong
* Công việc trong ngày:
- Định vị, lắp đặt ống luồn dây điện trần tầng hầm B1;
* Kế hoạch thi công tối:
- Lắp dựng ván khuôn cột tầng 8. Kiểm tra, nghiệm thu và đổ bê tông;
_____________________________________________________________________________________________________________________________________________________________________________________________________________________
Cập nhật tiến độ thi công Dự án TSG Lotus Sài Đồng ngày 19/3/2019
* Khối lượng cấu kiện đã thực hiện:
- Cột tầng 1: 40/40 cột
- Sàn tầng 2: 2020/2020m2
- Cột tầng 2: 40/40 cột
- Sàn tầng 3: 2020/2020m2
- Cột tầng 3: 40/40 cột
- Sàn tầng 4: 2020/2020m2
- Cột tầng 4: 40/40 cột
- Sàn tầng 5: 2020/2020m2
* Công việc trong ngày:
- Xây tường tầng 5;
- Trát tường ngoài nhà tầng 3, 4;
- Lắp dựng cốt thép cột, vách thang máy tầng 5;
- Lắp dựng ván khuôn cột tầng 5;
- Lắp dựng giáo an toàn, lưới chống bụi ngoài nhà tầng 5;
- Vệ sinh dọn dẹp giáo chống, ván khuôn dầm sàn tầng 3;
- Dọn dẹp, vệ sinh mặt bằng công trường.
- Gia công cáp DƯL;
_____________________________________________________________________________________________________________________________________________________________________________________________________________________
Cập nhật tiến độ thi công Dự án TSG Lotus Sài Đồng ngày 3/3/2019
Khối lượng cấu kiện đã thực hiện:
- Cột tầng 1: 40/40 cột
- Sàn tầng 2: 2020/2020m2
- Cột tầng 2: 40/40 cột
- Sàn tầng 3: 2020/2020m2
------------------------------------
Bảo dưỡng bê tông dầm, sàn tầng 3;
- Lắp dựng cốt thép vách thang máy;
- Nghiệm thu công tác lắp dựng cốt thép cột tầng 3 và tiến hành lắp dựng ván khuôn cột tầng 3;
- Dọn dẹp ván khuôn, giáo chống và vệ sinh hầm B1, B2;
- Dọn dẹp, vệ sinh mặt bằng công trường
- Gia công cáp DƯL.
-------------------------------------
Lắp dựng cốt thép dầm, vách tum mái;
- Xây tường tầng 3, 4;
- Kiểm tra, nghiệm thu ván khuôn cột tầng 3;
- Đổ bê tông cột.
____________________________________________________________________________________________________________________________________________________________________________________________________________________
Tiến độ thi công dự án TSG Lotus Sài Đồng ngày 22/01/2019
* Khối lượng cấu kiện đã thực hiện:
- Đài móng: 76/76 đài
- Sàn nền B2: 5799/5799 m2
- Cột hầm 2: 74/74 cột
- Sàn hầm 1: 5799/5799 m2
- Cột hầm 1: 74/74
- Sàn tầng 1: 5230/5799 m2
- Cột tầng 1: 40/40 cột
* Công việc trong ngày:
- Lắp dựng cốt thép dầm, sàn tầng 2 trục 7÷10/A÷G;
- Lắp dựng ván khuôn dầm, sàn tầng 2 trục 1÷7/A÷D;
- Lắp dựng cốt thép cột tầng 2;
- Đục tẩy, xử lý chống thấm tường hầm B1-PĐ6;
- Bảo dưỡng bê tông các cấu kiện bê tông đã đổ;
- Dọn dẹp, vệ sinh mặt bằng.
* Kế hoạch tối:
- Lắp dựng cốt thép dầm, sàn tầng 2 trục 7÷10/A÷G;
- Lắp dựng ván khuôn dầm, sàn; lắp dựng thép dầm tầng
- Lắp dựng ván khuôn, cốt thép dầm, sàn tầng 2 trục 1÷8/A÷C;
Tiến độ thi công dự án TSG Lotus Sài Đồng ngày 17/01/2019: Hoàn thành cos 00 khối nhà cao tầng
Tiến độ thi công Dự án cập nhật đến thời điểm ngày 09/01/2019
* Khối lượng cấu kiện đã thực hiện:
- Đài móng: 76/76 đài
- Sàn nền B2: 5799/5799 m2
- Cột hầm 2: 74/74 cột
- Sàn hầm 1: 4890/ 5799 m2
- Cột hầm 1: 67/74
- Sàn tầng 1: 580/5799 m2
* Nhân công thi công của Nhà thầu: 92 người.
* Công việc trong ngày:
- Lắp dựng ván khuôn, cốt thép sàn tầng 1 cos 0.00 và cos -0.75 PĐ2, PĐ3, PĐ4.
- Lắp dựng ván khuôn tường tầng hầm 1 PĐ4, PĐ6
- Lắp dựng cốt thép vách thang máy L-1 tầng hầm 1.
- Tháo ván khuôn cột PĐ3 và vách bể nước, dọn vệ sinh bể nước
- Bảo dưỡng các cấu kiện bê tông đã đổ.
Tiến độ thi công Dự án cập nhật đến thời điểm ngày 19/12/2018
Tiến độ thi công Dự án cập nhật đến thời điểm ngày 03/07/2018
- Triển khai thi công 60% khối lượng cọc khoan nhồi phần ngầm hạng mục nhà cao tầng. Tiến độ triển khai 5 cọc nhồi trên 1 ngày
- Thi công xong tường dẫn phần tường vây phần ngầm hạng mục nhà cao tầng.
- Bắt đầu triển khai khoan tường vây
