Việt Yên Riverside đẩy nhanh tiến độ thi công shophouse và hạ tầng kỹ thuật

Trong tuần từ 06/03/2026 đến 12/03/2026, các hạng mục thi công tại Dự án Khu đô thị mới thị trấn Bích Động – Việt Yên Riverside (Việt Yên, Bắc Giang) tiếp tục được triển khai theo kế hoạch, tập trung vào hoàn thiện các công trình nhà ở và hạ tầng kỹ thuật.

3/15/20262 phút đọc

Trong tuần từ 06/03/2026 đến 12/03/2026, các hạng mục thi công tại Dự án Khu đô thị mới thị trấn Bích Động – Việt Yên Riverside (Việt Yên, Bắc Giang) tiếp tục được triển khai theo kế hoạch, tập trung vào hoàn thiện các công trình nhà ở và hạ tầng kỹ thuật.

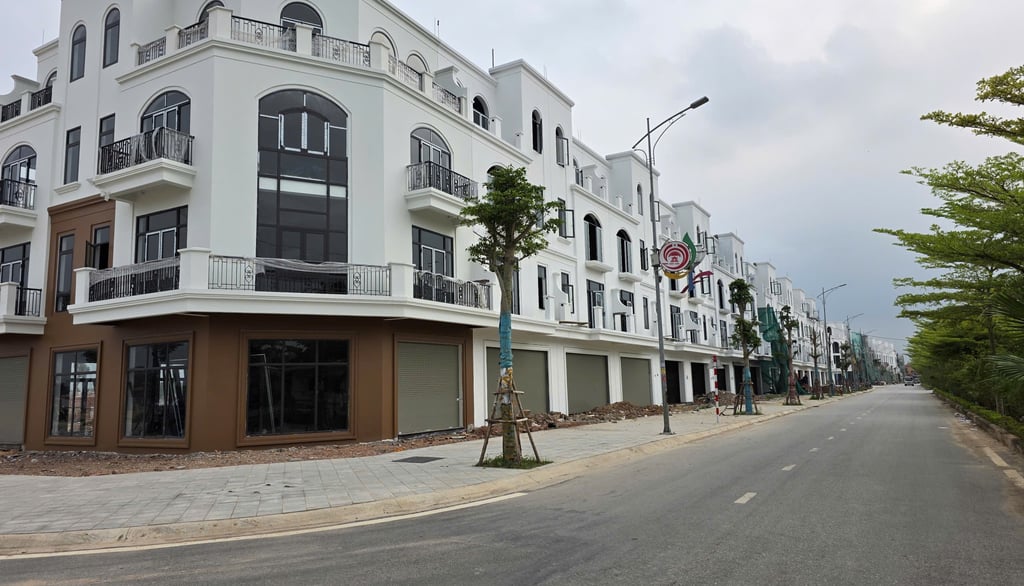

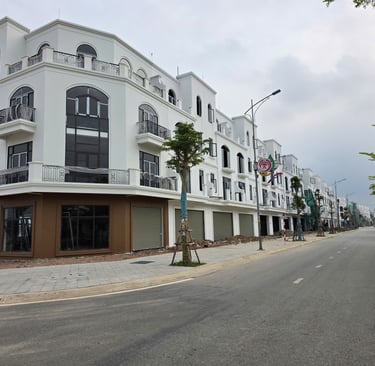

Đối với khu Shophouse và nhà liền kề, công tác xây tường của 39 căn shophouse đã hoàn thành 100%. Hạng mục trát hoàn thiện mặt ngoài các căn shophouse trên tuyến đường DQC đang được triển khai tích cực, hiện đạt khoảng 76% khối lượng (8.970/11.800 m²). Căn shophouse mẫu đã hoàn thiện, phục vụ công tác giới thiệu và tham quan dự án.

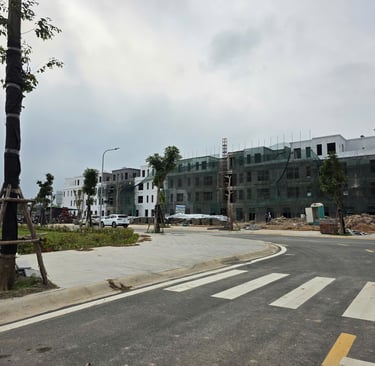

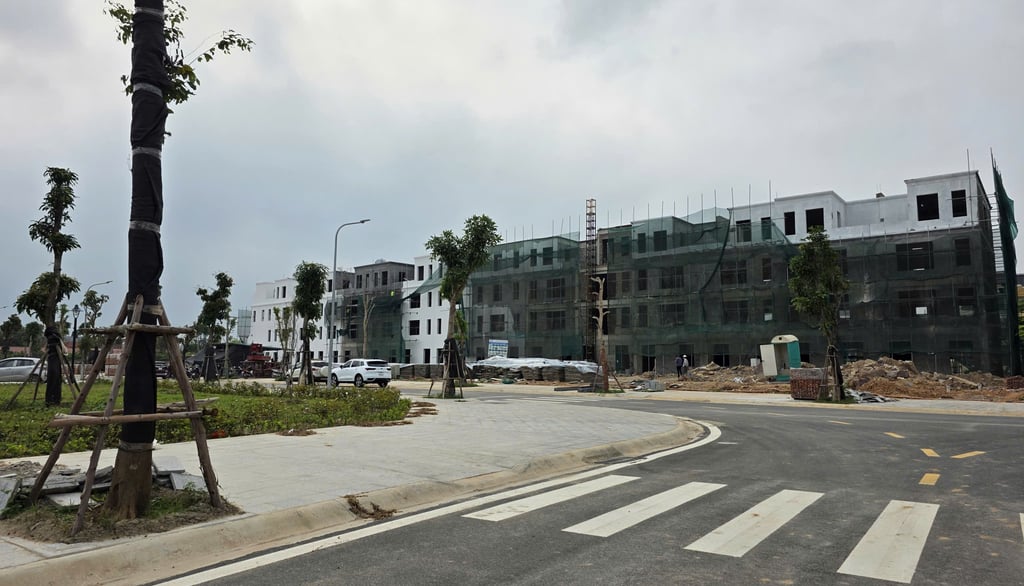

Các hạng mục hoàn thiện cũng đang được đẩy nhanh tiến độ. Đến nay, 25/39 căn shophouse đã lắp đặt cửa cuốn, đồng thời 9/39 căn đã hoàn thành lắp đặt cửa kính. Bên cạnh đó, 12/12 căn nhà liền kề đã hoàn thành đổ bê tông sàn tầng mái, đánh dấu bước tiến quan trọng trong giai đoạn hoàn thiện kết cấu công trình.

Ở hạng mục hạ tầng kỹ thuật, các đơn vị thi công tiếp tục hoàn thiện hồ sơ quyết toán công trình. Đối với trạm xử lý nước thải, các hồ sơ thanh toán lắp đặt thiết bị giai đoạn 1 đang được hoàn thiện; công tác quan trắc và nghiệm thu vận hành thử liên động sẽ được thực hiện khi hệ thống có nguồn nước thải đầu vào.

Song song với các hạng mục xây dựng, công tác chăm sóc và bổ sung cây xanh trong khu đô thị cũng được triển khai thường xuyên nhằm đảm bảo cảnh quan và môi trường sống xanh cho dự án.

Với tiến độ thi công hiện tại, các hạng mục của dự án Việt Yên Riverside đang được các đơn vị thi công tập trung nguồn lực triển khai, hướng tới mục tiêu hoàn thiện đồng bộ các công trình theo kế hoạch đề ra.
